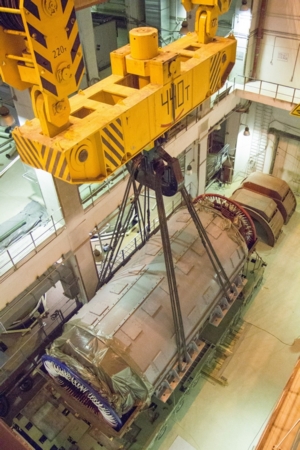

Най-мощният кран в турбинната зала на Втори енергоблок на Ленинградската АЕЦ-2 е готов за монтаж на статора на турбогенератора – завършен е целият комплекс от проверки и изпитания с номинално натоварване от 440 тона.
Проведените на първи етап статични и динамични изпитания са потвърдили високото качество на монтажа, отсъствието на остатъчна деформация, здравината на металните конструкции и надеждността на работата на всички механизми на крана.
Тестовете се извършваха при натоварване, което надвишава с до 25% товароподемността на самия кран.
На втория етап кранът бе тестван с номинално натоварване от 440 тона, имитирайки технологичната операция по повдигане и поставяне на щатното място на най-тежкото оборудване на турбинната зала – статорът на турбогенератора, който скоро ще бъде доставен на площадката.
