Два пъти в годината трети блок с БН-600 на Белоярската АЕЦ планово се спира. Защо е необходимо това и какво се прави в централата през тези кратки, но значими от гледна точка на жизнения цикъл на блока, периоди ще научите от статията: http://www.energyland.info/analitic-show-136303?utm_source=feedburner&utm_medium=feed&utm_campaign=Feed%3A+energyland+%28Energyland.info+-
Сега ще ви запозная с най-отговорната операция която се извършва при всяко от тези спирания – презареждането на реактора с ядрено гориво.

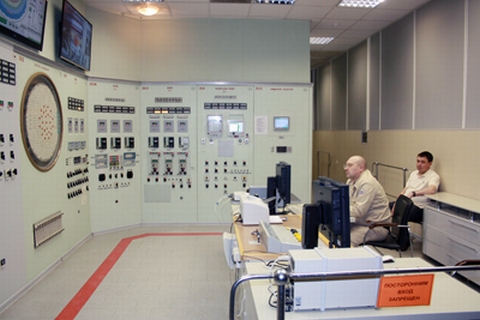

пулт за управление на презарядната машина
Вместо въведение
Енергоблокът на бързи неутрони БН-600 е включен към енергийната система през 1980 година и от тогава преживява 69-та микрокампания. Микрокампании в централата се наричат периодите между две зареждания на гориво в реактора. Такова презареждане се извършва съгласно технологичните изисквания два пъти в годината – през пролетта и лятото.
Някои може би си представят – хора в оловни скафандри, хвърлящи в гърлото на реактора с лопати ядрено гориво, но, разбира се, в действителност процесът на презареждането изглежда принципно различно.
Активната зона на реактора
Активната зона (АЗ) е строго организирана и подредена конструкция, състояща се от топло-отделящи сборки (ТОС). Във всяка топло-отделяща сборка се намира пакет от топло-отделящи елементи, в които се намира ядреното гориво (като правило UO2), оформено във вид на “таблетки” с диаметър около 6 милиметра.
Всяка топло-отделяща сборка е поставена в калъф от неръждаема стомана (чохъл), глава за захващане и опашка. Всичките тези спомагателни елементи позволяват да се отделят отработилите ТОС и да се поставят нови с помощта на специални механизми, без непосредственото участие на човека.
Презарядката
Процесът с пуска и контролира от дистанционния пулт за управление на презарядката, където работят двама оператора – управляващ и контролиращ.
Преди централен елемент на пулта е била картограмата, която, както и преди виси на стената, но вече като музеен експонат. Сега информацията се извежда на съвременни дисплеи с помощта на които операторите виждат движението на всички механизми, осигуряващи изваждането и движението на горивото по тракта.
Изваждането на една ТОС от реактора трае около 5 минути. Комплектът от механизми плавно изважда горивната касета от активната зона и я поставя в барабана за отработили сборки. След това от барабана със свежи ТОС се взема нова и се премества на освободеното място. Като цяло през една сезонна презарядка се подменят около 150 касети, като целият процес продължава 10-15 дни.
